(2019年)依据《标准施工招标文件》,承包人可同时索赔工期和费用的情形有()。
A.承包人遇到不利物质条件
B.施工过程中发现文物
C.法律变化引起价格调整
D.发包人要求向承包人提前交付工程设备
E.承包人遇到异常恶劣的气候条件
这个答案应该是哪个 BE是正确的吗
2025-09-16
A和B都是因为发包人提供的地勘资料有问题,能索赔工期和费用
C只能索赔费用
D提前交付,工期缩短了,肯定是不能索赔工期的,但是可以要求增加费用。
E属于不可抗力,能索赔工期,不能索赔费用。
所以正确答案是AB
2025-09-16 11:57:37一级建造师>工程经济>学习答疑 -
喷射混凝土取芯验收的标准是什么2025-09-15
P219
混凝土结构取芯试验结果符合下列规定时,结构实体混凝土强度可判定为合格:
①三个芯样的抗压强度算术平均值不小于设计要求的混凝土强度等级值的88%;
②三个芯样的抗压强度最小值不小于设计要求的混凝土强度等级值的80%。
2025-09-16 12:01:18一级建造师>矿业实务>学习答疑 -

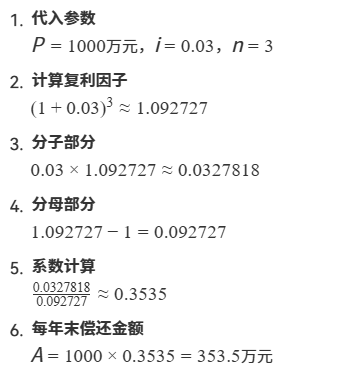

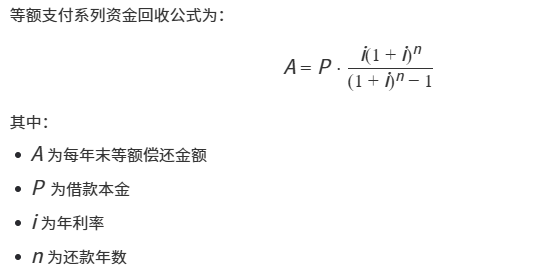

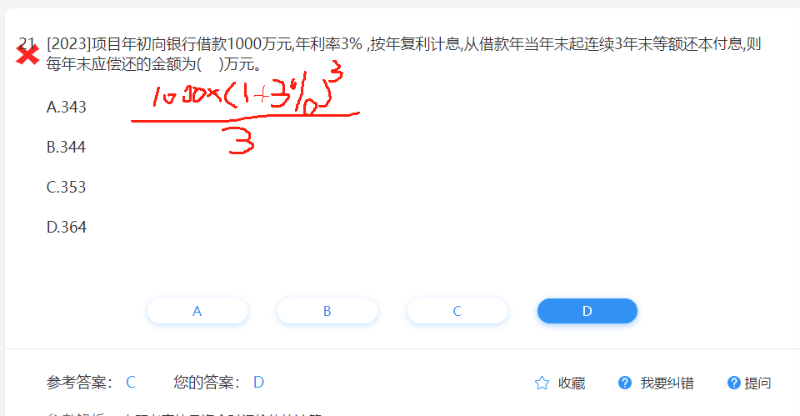

是哪位名师,我想提前了解一下。2025-09-14 -
怎么不能下载视频
2025-09-14
我们目前支持手机或平板APP离线下载视频,离线观看哦。
2025-09-15 11:48:062025经济夯实细讲班>工程经济>01-资金时间价值计算及应用-01>课程咨询 -
边缘板和底圈壁板的环形焊缝是先外后内吗?2025-09-13
焊接顺序:中幅板焊缝→罐底边缘板对接焊缝靠边缘的300mm部位→罐底与罐壁板连接的角焊缝(在底圈壁板纵焊缝焊完后施焊)→边缘板剩余对接焊缝→边缘板与中幅板之间的收缩缝。
2025-09-15 11:56:51一级建造师>市政实务>历年真题

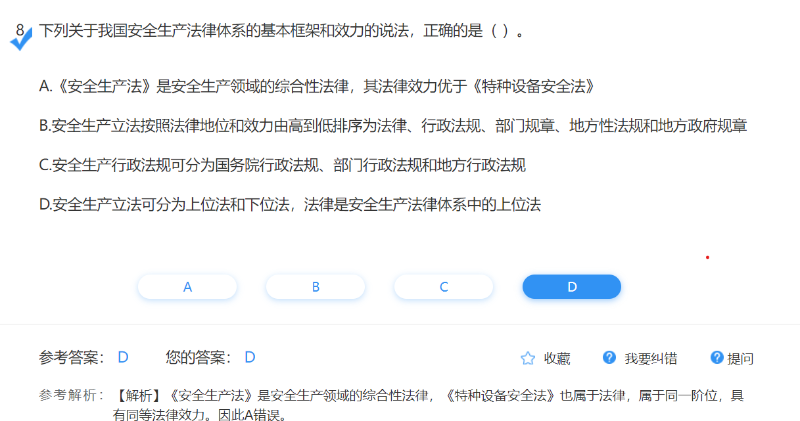

E选项为什么不选
